徳定土地区画整理事業 道路改良工事(その3)

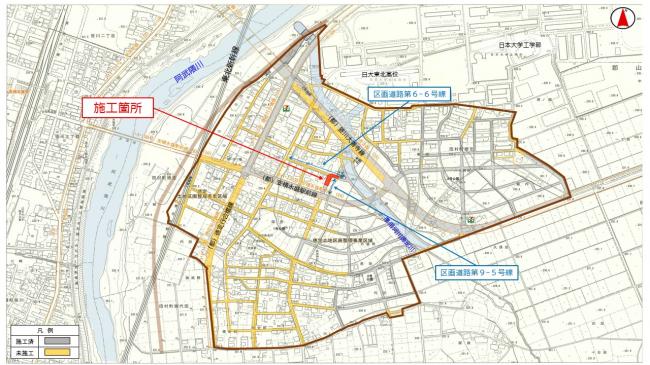

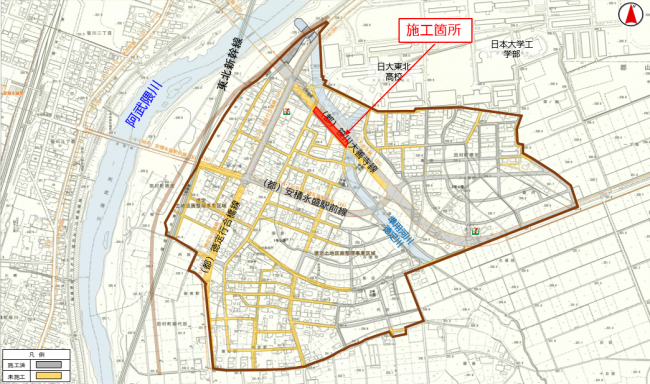

1.位置図

2.工事概要
【工事名】
徳定土地区画整理事業 道路改良工事(その3)
【施工内容】
都市計画道路笹川大善寺線 施工延長 施工延長L=117.5m W=12.5m
道路土工 N=1式

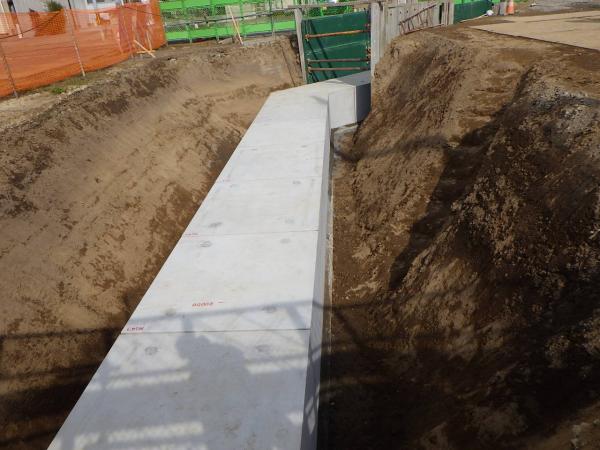

擁壁工(4号,5号) N=1式
防護柵工 L=117.3m
舗装工 下層路盤工 A=635.7m2
【施工場所】
郡山市田村町徳定 地内(都市計画道路笹川大善寺線)
【契約金額】
68,008,600円
【工期】
令和7年10月7日から令和8年3月13日まで
徳定土地区画整理事業 道路改良工事(その3)
【施工内容】
都市計画道路笹川大善寺線 施工延長 施工延長L=117.5m W=12.5m
道路土工 N=1式
擁壁工(4号,5号) N=1式
防護柵工 L=117.3m
舗装工 下層路盤工 A=635.7m2
【施工場所】
郡山市田村町徳定 地内(都市計画道路笹川大善寺線)
【契約金額】
68,008,600円
【工期】
令和7年10月7日から令和8年3月13日まで
3.請負業者
【会社名】
株式会社福田建設
【所在地】
郡山市横川町字大谷地37番地
【連絡先】
024-944-8356
株式会社福田建設
【所在地】
郡山市横川町字大谷地37番地
【連絡先】
024-944-8356
4.工事の目的
本工事は、令和元年に暫定2車線で供用開始された「都市計画道路笹川大善寺線」の完成4車線に向けた道路改良工事です。
5.進捗状況

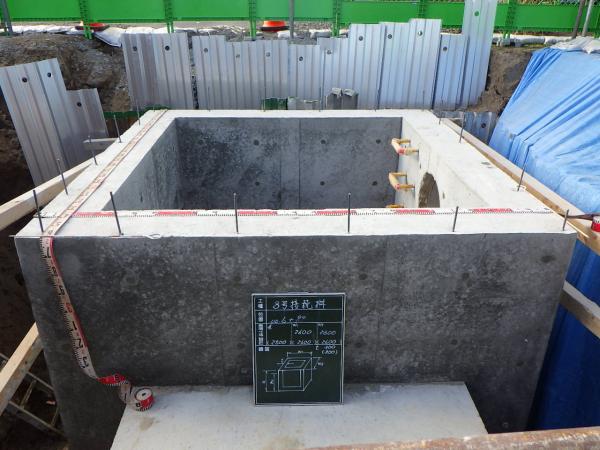

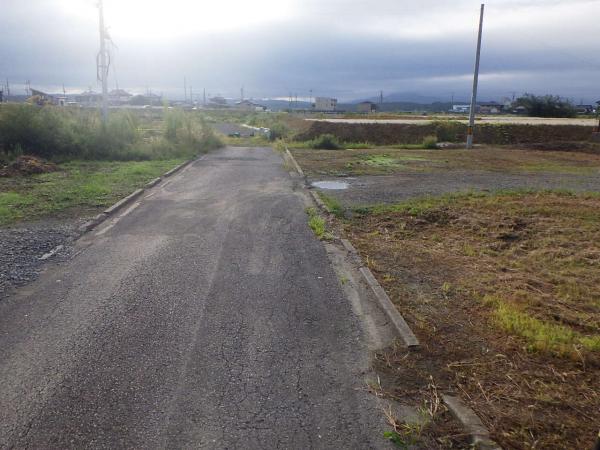

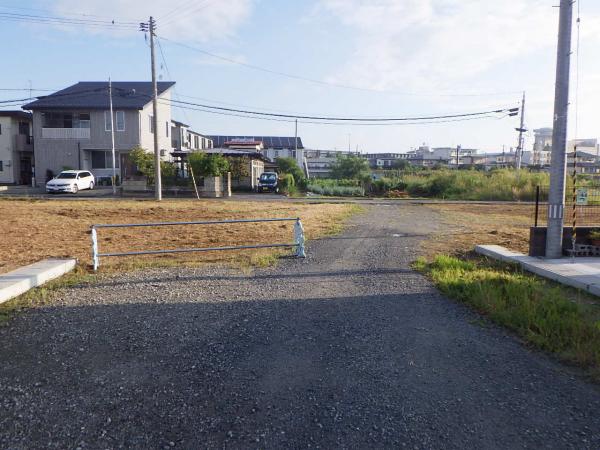

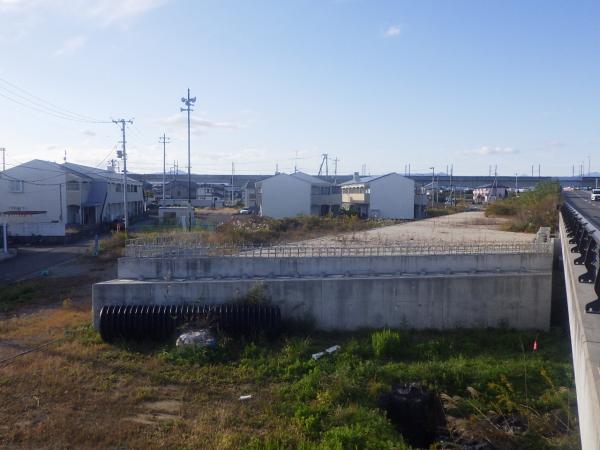

令和7年11月

(令和7年11月28日 東側→西側)

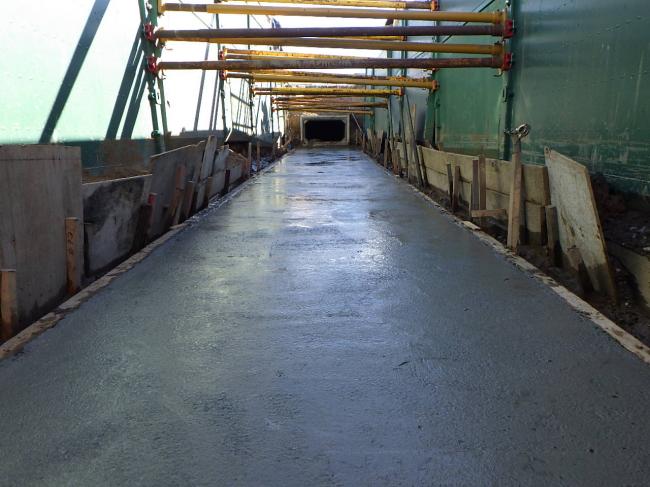

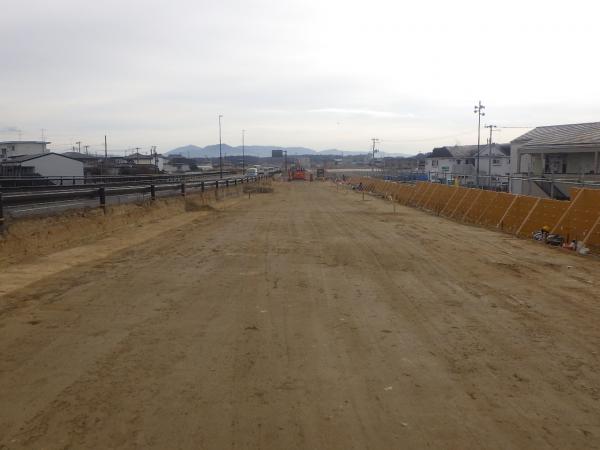

令和7年12月

(令和7年12月26日 西側→東側)

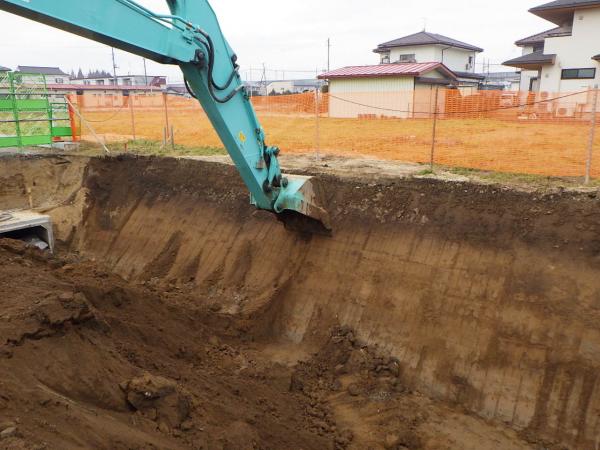

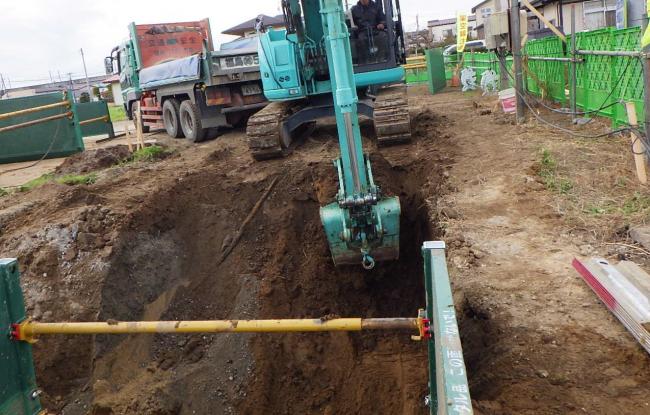

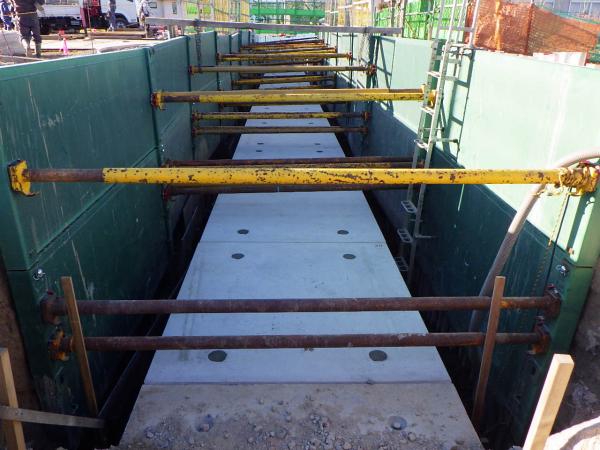

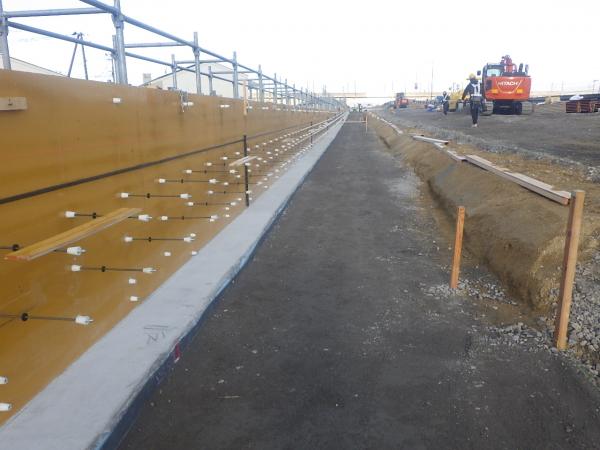

令和8年1月

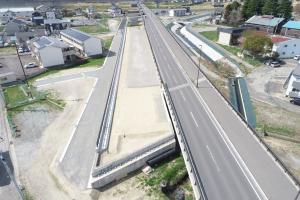

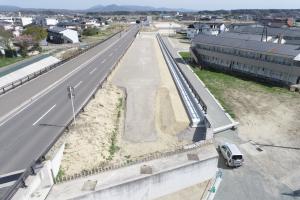

(令和8年1月30日 東側→西側)
